|
Processo
de Desenvolvimento
1) INTRODUÇÃO
A Fábrica III possui uma metodologia
de desenvolvimento de software (processo de transformação
do projeto do software no produto final) dividida em 4 fases: comercial,
planejamento e gerenciamento, desenvolvimento de componentes e testes
e validação.
O fluxo de atividades executadas no
"ambiente fabril" são divididas nas fases dessa metodologia
e serão detalhadas neste documento, assim como os artefatos de
cada fase.
1.1 Visão geral deste documento
As demais seções apresentam
os itens referentes a este documento e estão organizadas como descrito
abaixo.
Seção 2 - Comercial: é
a fase da definição do projeto, de acordo com as necessidades
levantadas junto ao cliente;
Seção 3 - Planejamento e Gerenciamento:
é a fase da elaboração do plano do projeto (plano
de trabalho, riscos, acompanhamento e controle, etc) e execução
das atividades recorrentes de acompanhamento e controle;
Seção 4 - Desenvolvimento
de Componentes: é a fase da definição de
problemas e da especificação, projeto e implementação
dos componentes;
Seção 5 - Testes e Validação:
é a fase dos testes e da validação dos componentes
produzidos.
2) COMERCIAL
2.1 Introdução
Para que um projeto se inicie dentro
da Fábrica de Software III, ele precisa ser vendido a um cliente.
No processo normal, o cliente procura a Fábrica com uma necessidade
e essa necessidade é detalhada em requisitos funcionais e não-funcionais,
além de serviços associados. O cliente pode já trazer
a especificação da necessidade documentada, ou ela pode
ser definida apenas com entrevistas entre o Gerente de Negócios
e o cliente. O custo e esforço são estimados e apresentados
ao cliente, que decide se contrata ou não o projeto. Independente
da decisão, a fase é terminada nesse momento.
2.2
Responsáveis e Artefatos
Os responsáveis e artefatos
envolvidos neste fluxo são mostrados a seguir:
Líder
de Equipe |
Proposta
Técnica |
Gerente
de Negócios |
Planilha
de Estimativa de Esforço
Proposta Comercial |
A
Proposta Técnica lista e detalha os requisitos funcionais e não-funcionais,
definindo o escopo positivo e negativo do projeto. Lista também
os usuários, clientes e outros sistemas, que representam os atores
do sistema.
A Planilha de Estimativa de Esforço
calcula o esforço em homem/hora para a execução do
projeto. É necessário se categorizar os atores e casos de
uso, pois a métrica de Pontos de Caso de Uso associa valores diferentes
a categorias diferentes. Os requisitos não-funcionais também
são relevantes no cálculo do esforço, pois eles definem
o coeficiente técnico do sistema, que ajusta os pontos de caso
de uso.
A Proposta Comercial une as informações
de escopo e esforço, associando custo total e prazo de entrega.
É importante ressaltar que a informação de escopo
que vem na proposta comercial é apenas um resumo da informação
constante na proposta técnica.
2.3 Fluxo de Atividades
O fluxo de atividades da fase
comercial é composto das seguintes atividades e respectivos responsáveis:
1)
Levantar Necessidades do Cliente -
Gerente de Negócios/Cliente.
2) Elaborar
Proposta Técnica - Líderes de Equipe
3) Estimar Esforço
do Projeto - Gerente de Negócios
4) Elaborar
Proposta Comercial - Gerente de Negócios
2.3.1 Levantar Necessidades do
Cliente
Caso
o cliente apresente documentação que forneça as informações
necessárias a esta atividade, esta documentação deve
ser analisada antes da reunião com o cliente, ficando a reunião
apenas para dirimir dúvidas.
Identificar Usuários e Clientes
do Sistema
Nesse passo, são identificados
os usuários e clientes do sistema, que representarão os
atores no diagrama de caso de uso. É importante especificar quais
são as responsabilidades e papéis dos clientes e usuários
para que o documento também sirva como entrada para o entendimento
do sistema.
Identificar Requisitos Funcionais
e Não-Funcionais
Nesse passo, serão identificados os casos de uso, com a lista de
passos do fluxo de eventos principal. Os casos de uso serão necessários
para a estimativa de esforço na atividade subseqüente.
2.3.2
Elaborar Proposta Técnica
Fluxo:
Comercial |
Atividade:
Elaborar Proposta Técnica |
Objetivos:
- Descrever o sistema, relacionando clientes, usuários, requisitos
e serviços demandados. |
Entradas:
- Atas de Reunião e/ou Documentos Apresentados pelo Cliente |
Saídas:
- Proposta Técnica
|
Passos:
- Elaborar Proposta Técnica |
Responsável:
Líder de Equipe |
Referências:
"-" |
Elaborar
Proposta Técnica
Esse passo consiste basicamente
da escrita da proposta técnica a partir das informações
coletadas junto ao cliente nas reuniões de levantamento dos requisitos.
2.3.3 Estimar Esforço do
Projeto
Fluxo:
Comercial |
Atividade:
Estimar Esforço do Projeto |
Objetivos:
- Estimar esforço, em homem/hora, para a execução
do projeto. |
Entradas:
- Proposta Técnica |
Saídas:
- Planilha de Estimativa de Esforço |
Passos:
- Estimar Esforço do Projeto |
Responsável:
Gerente de Negócios |
Referências:
"-" |
Estimar
Esforço do Projeto
A métrica de estimativa de
esforço usada pela Fábrica de Software III é Pontos
de Caso de Uso. Essa atividade consiste basicamente do uso da métrica
e da documentação dos parâmetros e valores usados,
para que seja possível se fazer análises futuras e gerar
dados históricos das estimativas, que é muito relevante
para retro-alimentação do processo.
2.3.4
Elaborar Proposta Comercial
Fluxo:
Comercial |
Atividade:
Elaborar Proposta Comercial |
Objetivos:
- Une as informações de escopo e esforço, associando
custo total e prazo de entrega. |
Entradas:
- Proposta Técnica
- Planilha de Estimativa de Esforço |
Saídas:
- Proposta Comercial |
Passos:
- Elaborar Proposta Comercial |
Responsável:
Gerente de Negócios |
Referências:
"-" |
Elaborar
Proposta Comercial
Esse passo consiste basicamente
da escrita da proposta comercial a partir das informações
que estão presentes na proposta técnica e na planilha de
estimativa de esforço. É importante ressaltar que apenas
na proposta comercial aparece o prazo de entrega do projeto, pois esse
é conseguido a partir do esforço calculado em homem/hora.
A fase seguinte descreve o
processo de planejamento e gerenciamento de uma fabrica de software.
3 PLANEJAMENTO E GERENCIAMENTO
3.1 Introdução
O processo de administração
de projetos de software inicia-se com um conjunto de atividades que são
coletivamente denominadas planejamento de projetos. Os objetivos principais
consistem em unificar o entendimento do produto a ser desenvolvido e fornecer
uma estrutura que possibilite fazer estimativas razoáveis de recursos,
custos e prazos; assim, ao utilizar-se de dados mais realísticos,
aumenta-se as chances de sucesso.
O gerenciamento da evolução
do projeto é outro passo importante, uma boa forma de acompanhamento
é através de controle; logo, deverão ser desenvolvidos
mecanismos para avaliar do progresso, organizar o pessoal que desenvolverá
o produto, rastrear e controlar o projeto.
As próximas seções
descrevem os responsáveis envolvidos nesta fase, como também
os artefatos associados a cada um.
3.2 Responsáveis e Artefatos
Os responsáveis e os
artefatos envolvidos neste fluxo são mostrados a seguir:
Gerente
de Projetos |
Plano
de Projeto (Descrição, objetivos, premissas e restrições)
Anexos do Plano de Projeto
A) Work Breakdown Structure Cronológico*
B) Plano de Acompanhamento e Controle
C) Plano de Gerenciamento de Impactos
D) Plano de Gerenciamento de Configuração
E) Plano de Comunicação
* Este artefato, embora faça parte do Plano de Projetos, têm
modelo próprio externo ao plano. |
Participante
da equipe |
Ata
de reuniões |
Analista
de qualidade |
Formulário
de Controle de Mudanças
Formulário
de Validação do Cliente
Relatório
Avaliando Processo de Desenvolvimento |
O
Plano de Projeto fornece uma linha básica de estruturação
e delimitação do trabalho, devendo produzir ações
como:
i. Comunicar o escopo e os
recursos a todos os envolvidos (engenheiros de software e de testes, analistas
de sistemas e de qualidade, gerentes de projeto e gerentes comerciais,
clientes e líderes de equipes);
ii. Definir riscos e sugerir
técnicas para evitá-los, ou minimizá-los;
iii. Definir cronograma com
divisão de trabalho e dependência entre as atividades;
iv. Fornecer abordagem global
para o desenvolvimento de software;
v. Planejar o acompanhamento
das tarefas existentes;
vi. Registrar o monitoramento
através de relatórios, a fim de checar o planejado com o
realizado efetivamente.
É importante salientar
que o plano de projeto não é um documento estático,
é um registro estratégico, podendo ser revisto repetidamente,
atualizando riscos, estimativas, cronogramas e informações
relacionadas, à medida que o projeto progride.
A Ata de Reuniões consiste
em um resumo sobre as decisões tomadas, especificando os membros
presentes ao encontro, data e duração da mesma.
O Formulário de Controle
de Mudanças foi desenvolvido para administrar as mudanças
em todo o ciclo de vida do software e pode ser visto como uma atividade
de garantia de qualidade de software que é aplicada durante todas
as fases do processo.
O Formulário de Validação
do Cliente é elaborado ao término do produto para avaliar
se o que foi produzido estava em concordância com o que o cliente
solicitou.
O Relatório Avaliando
Processo de Desenvolvimento é algo elaborado com os membros internos
à fábrica, com o intuito de verificar pontos positivos e
negativos no processo e extrair idéias de melhorias.
3.3 Fluxo
de Atividades
O fluxo de atividades da fase
de Planejamento e Gerenciamento é composto das seguintes atividades
e respectivos responsáveis:
1) Elaborar
Plano de Projetos Preliminar - Gerente de Projeto
2) Definir
o Controle do Projeto - Gerente de Projeto e equipe de trabalho
3) Acompanhar
e Gerenciar o Projeto - Gerente de Projeto e Analista de Qualidade
4) Comunicar
através de Reuniões Periódicas a Evolução
do Projeto - Gerente de Projeto e Equipe de Trabalho
5) Validar
o Projeto - Analista de Qualidade, Gerente de projeto, Gerente
de Negócios e Cliente
3.3.1
Elaborar Plano de Projetos Preliminar
Avaliar
e definir os objetivos, o escopo, as premissas e as restrições
Neste passo são definidos
os objetivos, o escopo, as premissas e as restrições. Os
objetivos apresentam de forma genérica o trabalho a ser realizado,
apresentando as necessidades do cliente. O escopo define as funcionalidades
requeridas. As premissas são os pressupostos e as restrições
são as dificuldades e os limites para o projeto.
Definir a estrutura organizacional
da Fábrica III
A identificação
da Fábrica III junto ao cliente é interessante, pois ele
passa a conhecer as pessoas e as funções necessárias
para o desenvolvimento e o gerenciamento do projeto. Isso facilita a comunicação
e o reconhecimento da Fábrica de Software.
Definir a estrutura organizacional
do Cliente
A análise da visão
preliminar de requisitos permite o reconhecimento do cliente, de suas
necessidades e também da sua estrutura e organização.
Assim, um organograma é construído com a estrutura bem definida
do cliente.
Definir preliminarmente o Plano
de Projeto
Com a definição
dos objetivos, das premissas, das restrições, do escopo
e das estruturas organizacionais, faz-se um documento que terá
esses tópicos, a fim de ser incrementado ao longo do processo de
gerenciamento e planejamento.
3.3.2
Definir o Controle do Projeto
Elaborar
Work Breakdown Structure Cronológico
Documento que descreve a divisão
do trabalho em atividades e identifica os marcos de referência e
os produtos a serem concluídos ao longo do processo. Também
define as interdependências entre tarefas, esforço e prazo
previsto, além dos responsáveis, permitindo a visualização
e acompanhamento do caminho crítico do projeto de software dentro
do tempo estipulado.
A abordagem baseada em componentes
propõe iterações que são preenchidas por um
conjunto de tarefas que permitem a equipe definir e desenvolver, não
devendo sobrecarregar os participantes da equipe de desenvolvimento.
Definir Plano de Acompanhamento
e Controle
Define as atividades de acompanhamento
e controle das frentes do projeto, incluindo os seus responsáveis,
para que o projeto tenha reavaliações periódicas.
Enfim, detalha a forma a ser utilizada para verificar o progresso (cronograma,
escopo, custos, recursos), a periodicidade de execução das
atividades e o que deve ser produzido ao final.
Os documentos apresentados
nas atividades de acompanhamento e controle devem ser anexados a este
plano e consolidados como um documento único.
Elaborar Plano de Gerenciamento
de Impactos
O gerenciamento de impactos
consiste do processo de identificação, análise, acompanhamento
e controle dos riscos e problemas do projeto. Seu objetivo é facilitar
a resolução em tempo e a comunicação das partes
envolvidas. Pela identificação dos riscos previsíveis,
busca-se evitá-los e controlá-los; então, depois
que a ameaça tiver sido diagnosticada, recursos adicionais podem
ser concentrados na área do problema, o pessoal pode ser novamente
disposto ou a programação do projeto, redefinida.
O plano de gerenciamento de
impactos deverá ser estruturado de forma que possa registrar ameaças
identificadas, analisar os impactos considerando a materialização
das mesmas, associar um valor para representar a magnitude do problema
e definir plano de resposta com contingências para tratá-las.
Elaborar Plano de Gerenciamento
de Configuração
O gerenciamento de configuração
é a identificação, organização e controle
de modificações no software e artefatos que estão
sendo construídos. A responsabilidade primordial é controlar
mudanças, mas também estão inclusas: a auditoria
da configuração do software para garantir que ele foi adequadamente
desenvolvido e a comunicação de todas as mudanças
aplicadas na configuração.
Antes que um item de configuração
de software torne-se uma linha básica, mudanças podem ser
feitas rápidas e informalmente. Porém, assim que uma linha
básica é estabelecida, precisamos de um procedimento específico,
formal, para avaliar e verificar cada mudança. Assim, um pedido
de mudança é submetido e avaliado quanto ao mérito
técnico, potenciais efeitos colaterais e o custo projetado da mudança.
Os resultados da avaliação são registrados no Formulário
de Controle de Mudanças, o qual será analisado pelas partes
interessadas, que em seguida mencionará a decisão final
sobre o status e a prioridade da mudança. Para garantir que a mudança
foi adequadamente implementada deverá ser executada uma auditoria
de configuração de software, que focaliza a exatidão
técnica do objeto de configuração que foi modificado,
avaliando a consistência com os demais itens sob configuração,
omissões ou potenciais efeitos colaterais.
Elaborar Plano de Comunicação
Esta fase tem como objetivo:
definir os responsáveis pela geração e distribuição
de informações do projeto, definir os procedimentos de geração
de informações do projeto e definir os procedimentos de
distribuição de informações do projeto.
3.3.3 Acompanhar e Gerenciar o
projeto
Fluxo:
Planejamento e Gerenciamento |
Atividade:
Acompanhar e Gerenciar o Projeto |
Objetivos:
- Executar as reavaliações periódicas, verificando
se atividades estão evoluindo de acordo com o previsto. |
Entradas:
- Plano de projeto preliminar
- Proposta Comercial
- Work Breakdown Structure Cronológico
- Plano de Acompanhamento e Controle
- Plano de Gerenciamento de Impactos
- Plano de Gerenciamento de Configuração
- Plano de Comunicação |
Saídas:
- Work Breakdown Structure Cronológico atualizado
- Plano de Acompanhamento e Controle atualizado
- Plano de Gerenciamento de Impactos atualizado
- Plano de Gerenciamento de Configuração atualizado
- Formulário de Controle de Mudanças |
Passos:
- Avaliar Work Breakdown Structure Cronológico
- Avaliar Plano de Gerenciamento de Impactos
- Avaliar Plano de Gerenciamento de
Configuração
- Registrar Dados no Plano de Avaliação
e Controle |
Responsável:
Gerente de Projeto, Analista de qualidade* |
Referências:
"-" |
*
Responsável pela tarefa: avaliar plano de gerenciamento de
configuração
|
Avaliar
Work Breakdown Structure Cronológico
Averiguar se as atividades
estabelecidas estão sendo cumpridas no prazo estimado; caso algum
problema tenha afetado esta estrutura, deve-se discutir formas para relocação
de atividades, tentando para minimizar os efeitos negativos produzidos.
Avaliar Plano de Gerenciamento
de Impactos
Levantar possíveis ameaças
ao projeto, atribuindo ao risco ou problema um responsável. Este
responsável deverá monitorar os indicadores associados e
reportar-se ao gerente do projeto quando houver a iminência de sua
ocorrência. O gerente de projeto deverá comunicar os riscos
e executar o plano de resposta quando este se materializar
Avaliar Plano de Gerenciamento
de Configuração
Avaliar os pedidos de mudanças
e armazenar os dados de cada solicitação no Formulário
de Controle de Mudanças. Nos casos que a mudança é
aceita pelas partes interessadas, fica estabelecido o compromisso de,
tão logo que a solicitação seja incorporada, efetuar
uma auditoria para garantir que a mesma foi adequadamente implementada.
Registrar Dados no Plano de Avaliação
e Controle
Elaborar uma síntese
da avaliação conduzida, dando um parecer quanto a evolução
do projeto e demonstrando o grau de satisfatoriedade com o que foi observado.
Unir este documento ao Plano de Avaliação e Controle e guardar
como item histórico para análises futuras.
3.3.4 Comunicar através
de Reuniões Periódicas
Fluxo:
Planejamento e Gerenciamento |
Atividade:
Comunicar através de reuniões periódicas |
Objetivos:
- Disseminar através da comunicação o projeto
desenvolvido e incrementado. |
Entradas:
- Work Breakdown Structure Cronológico
- Plano de Acompanhamento e Controle
- Plano de Gerenciamento de Impactos
- Plano de Gerenciamento de Configuração |
Saídas:
- Ata de Reuniões
- Work Breakdown Structure Cronológico
- Plano de Acompanhamento e Controle
- Plano de Gerenciamento de Impactos
- Plano de Gerenciamento de Configuração
- Formulário de Controle de Mudanças |
Passos:
- Avaliar o Plano de Trabalho e o Plano
de Acompanhamento e Controle
- Definir e Registrar as dificuldades/
possíveis soluções
- Registrar a Ata das reuniões |
Responsável:
Gerente de Projeto, Líderes de equipes |
Referências:
"-" |
Avaliar
o Plano de Trabalho e o Plano de Acompanhamento e Controle
Reunir a equipe e checar o
Work Breakdown Structure Cronológico e Acompanhamento e Controle;
a fim de perceber o andamento das tarefas e a produtividade dos profissionais
da Fábrica. Devem ser colhidas e geradas as informações
de acompanhamento e controle do projeto tais como:
- Progresso das frentes de
trabalho
- Problemas levantados
- Riscos levantados
- Requisições
de mudança
Definir e Registrar as dificuldades
/ possíveis soluções
Aproveita-se também
para gerenciar as questões (riscos e problemas), buscando minimizá-los.
O gerente de projeto deverá comunicar os riscos, as mudanças
e os problemas para a equipe discutir nas reuniões de acompanhamento.
Registrar a Ata das Reuniões
As decisões são
registradas em atas para melhor acompanhamento e confirmação
dos encaminhamentos definidos. Devem ser divulgadas através do
TWIKI e da lista de discussão para conhecimento de todos.
3.3.5 Validar o Projeto
Fluxo:
Planejamento e Gerenciamento |
Atividade:
Validar o Projeto |
Objetivos:
- Receber o aval final do projeto junto ao cliente, com o devido aceite
num formulário e registrar a percepção dos membros
da fábrica acerca do processo de desenvolvimento utilizado. |
Entradas:
- Plano de Projeto |
Saídas:
- Formulário de Validação do Cliente
- Documento Avaliando o Processo Adotado |
Passos:
- Reunir com o cliente para validação
- Avaliar Processo de Desenvolvimento Interno |
Responsável:
Analista de Qualidade, Gerente de Negócios, Gerente de Projeto,
Líderes de equipes |
Referências:
"-" |
Reunir
com o cliente para validação
Avalia-se o sucesso do projeto,
a eficácia do modelo de gestão e a qualidade dos produtos
gerados. A freqüência deste encontro será apenas uma
vez, para fechamento e conclusão dos trabalhos no Projeto.
Avaliar Processo de Desenvolvimento
Interno
Avalia-se a forma como o projeto foi conduzido e a necessidade dos artefatos,
elucidando o grau de importância de cada atividade. Assim, análises
podem ser efetuadas e se necessário, mudanças incorporadas.
Sugestões são coletadas e avaliadas, apresentando possibilidades
de incorporação nos projetos seguintes. Efetuado apenas
no fechamento do projeto.
4) DESENVOLVIMENTO
DE COMPONENTES
4.1 Introdução
Mesmo com as recentes e constantes
pesquisas na área de Desenvolvimento Baseado em Componentes (DBC),
ainda existe uma carência de padrões, modelos de processos
e metodologias que suportem, efetivamente, tanto o desenvolvimento "para
o reuso" quanto o "desenvolvimento com reuso". Considerando
o término da última década, com o acelerado crescimento
da Internet, onde distribuição tem se tornado um requisito
não funcional essencial de muitas aplicações, o problema
torna-se ainda maior. Deste cenário, surgiu a necessidade de definição
de uma Estratégia de Desenvolvimento de Software Baseado em Componentes
Distribuídos (DBCD) que procura orientar o engenheiro de software
em todo o processo de DBCD.
Integrando o método
Catalysis de DBC, os princípios de middleware, o framework de componentes
(persistence) e o Distributed Adapters Pattern (DAP), na ferramenta MVCASE,
definiu-se uma Estratégia de Desenvolvimento de Software Baseado
em Componentes Distribuídos.
A estratégia foi dividida

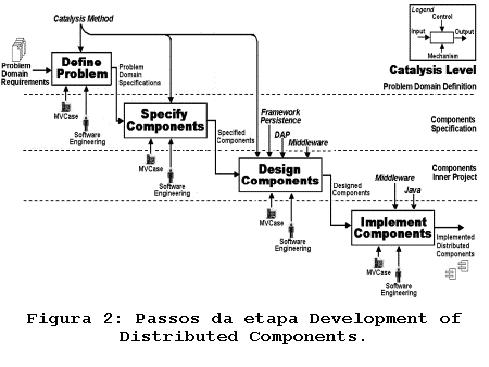

em duas etapas, conforme mostra a Figura 1, utilizando a notação
SADT. Numa primeira etapa, a estratégia parte dos requisitos do
domínio do problema e produz os componentes implementados numa
linguagem orientada a objetos. Uma vez implementados, o engenheiro de
software desenvolve as aplicações reutilizando os componentes
previamente construídos.

A atividades da primeira etapa da estratégia (Development of Distributed
Components) serão adotadas no processo de desenvolvimento de software,
descrito neste documento. A fase correspondente será chamada, no
processo, de Desenvolvimento de Componentes.
As próximas seções
descrevem os artefatos e responsáveis presentes nesta fase, bem
como seu fluxo de atividades.
4.2 Responsáveis e Artefatos
Os responsáveis envolvidos
neste fluxo são mostrados a seguir:
Analista
de Sistemas |
O
analista de sistema é responsável por estudar o problema
em questão, definir requisitos e projetar o sistema. Para estas
tarefas o analista irá manipular (criar/atualizar) os artefatos
correspondestes às atividades "Definir Problema",
"Especificar Componentes" e "Projetar Componentes".
Estas tarefas serão detalhadas mais adiante. |
Engenheiro
de Software |
O
engenheiro de software participa da fase "Desenvolvimento de
Componentes" com a responsabilidade de realizar a codificação
dos componentes projetados pelo analista de sistemas. O produto da
atividade do engenheiro de software é o código gerado. |
4.3 Fluxo
de Atividades
O
fluxo de atividades da fase "Desenvolvimento de Componentes"
é composta pelas seguintes atividades e respectivos responsáveis:
1) Definir Problema - Analista de sistemas
2) Especificar
Componentes - Analista de sistemas
3)
Projetar Componentes - Analista de sistemas
4) Implementar
Componentes - Engenheiro de software
Nesta fase, os componentes de um
domínio do problema são construídos nas quatro atividades
descritas acima, de acordo com a Figura 2. Na última etapa, a implementação
física dos componentes é concluída.
Segue-se uma detalhada apresentação de cada atividade do
fluxo:
4.3.1 Definir Problema
Fluxo:
Desenvolvimento de componentes |
Atividade:
Definir Problema |
Objetivos:
- Entender o problema, especificando-se "o quê" os
componentes devem atender para solucionar o problema. |
Entradas:
|
Saídas:
- Mind-maps
- Modelo de colaboração
- Modelo de casos de uso
- Documento de Requisitos |
Passos:
- Identificar requisitos
- Especificar Requisitos |
Responsável:
Analista de sistema |
Referências:
"-" |
Identificar
requisitos
Inicialmente,
são identificados os requisitos do domínio, usando técnicas
como storyboards ou mind-maps, visando representar as diferentes situações
e cenários do domínio do problema.
Especificar
Requisitos
Em
seguida, os requisitos identificados são especificados em Modelos
de Colaborações, representando a coleção de
ações e os objetos participantes. Finalmente, os modelos
de colaborações são refinados em Modelos de Casos
de Uso é gerado o Documento de Requisitos.
A
Figura 3 resume a primeira atividade da estratégia, onde um mind-map,
definido na identificação dos requisitos do domínio
de Ordem de Serviços, é especificado num Modelo de Colaborações,
e, posteriormente, refinado e particionado em um Modelo de Casos de Uso,
visando diminuir a complexidade e melhorar o entendimento do domínio
do problema.

Após definidos os Modelos de Casos de Uso, deve ser criado (ou
atualizado) o Documento Requisitos do sistema. Este documento serve como
um registro dos requisitos levantados e especificados durante esta atividade.
4.3.2
Especificar Componentes
Fluxo:
Desenvolvimento de componentes |
Atividade:
Especificar componentes |
Objetivos:
- Descrever o comportamento externo do sistema de uma forma não
ambígua.
- Refinar especificações dos requisitos para atingir
a especificação dos componentes. |
Entradas:
- Mind-maps
- Modelo de colaboração
- Modelo de casos de uso
|
Saídas:
- Modelo de tipos
- Framework de modelos
- Aplicação do framework
- Refinamento dos diagramas de iteração |
Passos:
- Especificar modelo de tipos
- Projetar Framework de modelos
- Criar modelo de aplicação
do framework |
Responsável:
Analista de sistema |
Referências:
"-" |
Na ferramenta CASE, o engenheiro de software refina as especificações
do nível anterior, visando obter as especificações
dos componentes.
Especificar modelos de tipos
Esse
passo tem início com o refinamento dos modelos do domínio

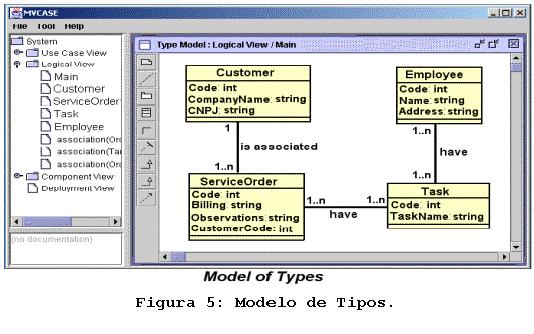

do problema. Especifica-se o Modelo de Tipos, conforme mostra a Figura
5, mostrando atributos e operações dos tipos de objetos,
sem se preocupar com a implementação.

Projetar
Frameworks de Modelos
Uma

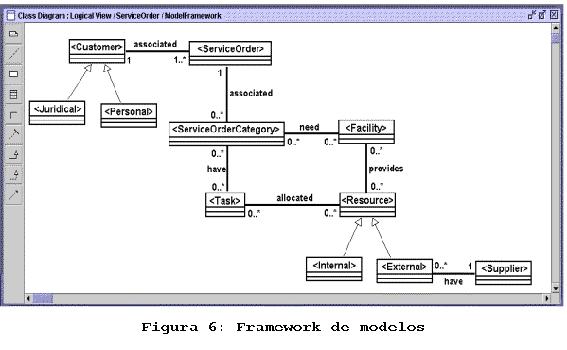

vez identificados e especificados, os tipos são agrupados em Frameworks
de Modelos. Framework de Modelos são projetados num alto nível
de abstração, estabelecendo um esquema genérico que
pode ser importado, no nível de projeto, com substituições
e extensões de modo a gerar aplicações especificas.
A Figura 6 mostra este modelo.

Os
tipos com nomes entre os símbolos <> são definidos
como placeholders. Esses tipos podem ser substituídos em aplicações
específicas.
Criar
modelo de Aplicação do Framework
O
framework do domínio de locadora de carros pode ser reutilizado

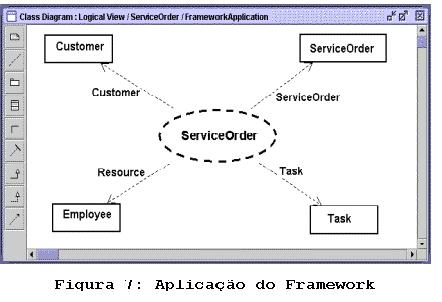

em diversas aplicações do domínio. A Figura 7 mostra
essa Aplicação do Framework. Nesta aplicação,
os tipos com placeholders são substituídos pelos seus respectivos
tipos.

4.3.3
Projetar Componentes
Fluxo:
Desenvolvimento de componentes |
Atividade:
Projetar componentes |
Objetivos:
- Realizar projeto interno dos componentes.
- Especificar outros requisitos nao-funcionais, destacando-se arquitetura
distribuída e persistência de dados. |
Entradas:
- Modelo de tipos
- Diagramas de iteração
- Modelo de casos de uso
|
Saídas:
- Modelo de classes
- Refinamento dos diagramas de iteração |
Passos:
- Criar modelo de classes
- Criar
modelo de componentes |
Responsável:
Analista de sistema |
Referências:
"-" |
Criar
modelo de classes
Como
passo inicial, os Modelos de Tipos são refinados em Modelos de
Classes, onde as classes são modeladas com seus relacionamentos,
levando em consideração a identificação dos

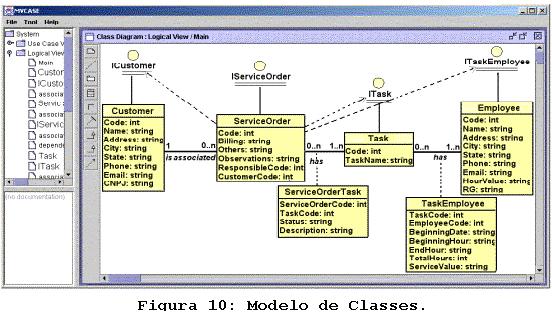

componentes e suas interfaces. A Figura 10 mostra o Modelo de Classes
do domínio de Ordem de Serviços. Os Modelos de Interações,
representados pelos diagramas de seqüências, são refinados
para mostrar detalhes do comportamento dos métodos em cada classe.

Criar
modelo de componentes
A partir do Modelo de Classes, usa-se
o Distributed Adapters Pattern (DAP) para realizar o projeto do Modelo
de Componentes, onde a organização e a dependência
entre os componentes são mostradas. A seção seguinte
apresenta uma visão geral deste padrão.
::
Distributed Adapters Pattern
::
O Distributted Adapters Pattern (DAP)
é um padrão que está inserido no contexto de comunicação
remota entre dois componentes. De maneira a resolver esta tarefa, componentes
em um cenário distribuído comunicam-se com outros por meio
de algum mecanismo inter-processo. Os componentes podem se comunicar entre
si ou delegar esta função a outros componentes.
A primeira alternativa requer menos
componentes, isto conduz a aplicações, onde o núcleo
da funcionalidade dos componentes é realizada através de
tarefas de comunicação. Deste modo, as aplicações
dependem de um particular mecanismo de comunicação e os
componentes se tornam difíceis de serem reutilizados e estendidos.
A segunda alternativa (DAP) permite-se
obter aplicações modulares com um conjunto de componentes
interoperáveis. Como o desenvolvimento da aplicação
é mais fácil de manter e estender, estes componentes podem
ser facilmente reutilizados em outras aplicações.
O DAP oferece os seguintes benefícios:
- Um componente pode acessar serviços
remotos, oferecidos por outros componentes;
- Os componentes são independentes
de Application Programming Interfaces (API) de comunicação;
- As modificações no
código dos componentes, para oferecer suporte à comunicação,
são minimizadas;
- Mudanças no mecanismo de
comunicação se tornam uma tarefa facilitada, minimizando
o impacto no código do negócio.
A
técnica adotada pelo DAP, para oferecer todas estas funcionalidades
mencionadas acima, é introduzir um par de objetos adaptadores,
visando conseguir um melhor desacoplamento dos componentes dentro de uma
arquitetura distribuída. Os adaptadores, basicamente, encapsulam
a API, que é necessária para permitir o acesso distribuído
ou remoto, para objetos Targets. Deste modo, objetos Sources de uma aplicação
possuem autonomia em relação à camada de distribuição,
e as mudanças nesta camada não causam impactos.
No
padrão, existem dois tipos de adaptadores: Source Adapter e Target
Adapter. Em uma típica interação, um objeto que possua
a interface do usuário em uma máquina solicita serviços
de um Source Adapter localizado na mesma máquina. O Source Adapter,
em seguida, solicita os serviços de um correspondente Target Adapter,
residido em uma máquina remota. Finalmente, o Target Adapter solicita
serviços de um objeto Facade, co-localizado com o Target Adapter.

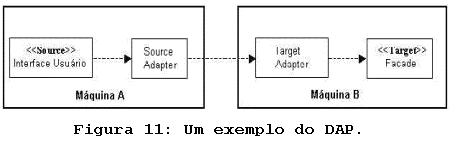

A Figura 11 mostra este exemplo.

Aplicando
o DAP
Assim,
para cada classe de negócio identificada (ex. customer, employee),

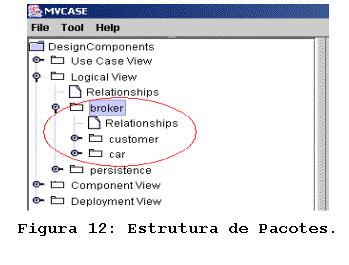

cria-se uma estrutura de pacotes semelhante à Figura 12.

A partir dessa estrutura de pacotes, cria-se o Modelo de Classes com a

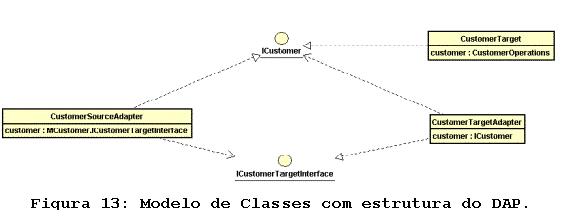

estrutura do DAP. A Figura 13 mostra esse processo para a classe Customer.

Uma vez criado o Modelo de Classes, especifica-se os métodos disponibilizados
pelas suas interfaces e algumas características intrínsecas
de distribuição. Uma vez definido o Modelo de Classes, desenvolve-se
o Modelo de Componentes
4.3.4 Implementar Componentes
Fluxo:
Desenvolvimento de componentes |
Atividade:
Implementar Componentes |
Objetivos:
- Utiliza um gerador de código, da MVCase, para implementar
os componentes projetados. |
Entradas:
- Modelo de componentes |
Saídas:
- Código gerado |
Passos: |
Responsável:
Engenheiro de software |
Referências:
"-" |
Para que o componente possa ser distribuído, é gerado o
código segundo o padrão CORBA. Para cada componente, têm-se
os stubs e skeletons e as interfaces que disponibilizam seus serviços.
Uma vez gerado o código dos
componentes e das interfaces, realiza-se sua compilação
numa outra ferramenta, como, por exemplo, o JBuilder.
Feito isso, seguimos para a fase
de teste e validação do software. A seção
seguinte apresenta uma sugestão de um processo de teste e validação
para uma fábrica de software.
5) TESTES E VALIDAÇÃO
5.1 Introdução
Durante o processo de desenvolvimento
de software, há uma grande possibilidade de ocorrência de
falhas no produto e o custo associado à correção
destas falhas é muito alto. Por este motivo, uma série de
testes bem executados, iniciados no começo do ciclo de vida do
software, reduz significativamente o custo com manutenção
de software.
Os testes representam a última
oportunidade de detectar erros antes do software ser distribuído
aos usuários, e podem ser feitos de forma manual e/ou automática.
Os principais objetivos do Fluxo de Testes são:
- verificar a correta integração
entre todos os componentes do software;
- verificar se todos os requisitos
do sistema foram corretamente implementados;
- planejar os testes que devem ser
executados em cada iteração, incluindo testes de integração
e sistema;
- executar vários testes e
comparar o resultado dos mesmos com os resultados esperados, a fim de
produzir uma indicação da qualidade e da confiabilidade
do software;
- realizar os testes de aceitação
(homologação).
O processo
de gerenciamento dos testes pode ser feito com a utilização
de ferramentas adequadas para cada sistema. Estas devem ser definidas
logo que surgir uma concepção mais clara sobre o tipo de
software a ser produzido.
As
seções seguintes deste documento apresentam os artefatos
gerados nesta fase juntamente com seus responsáveis, e detalha
o fluxo de atividades da fase.
5.2 Responsáveis e artefatos
Os
responsáveis e artefatos envolvidos nesta fase são mostrados
a seguir:
Engenheiro
de Testes |
Plano
de Teste
Relatório
de Avaliação dos Testes |
Engenheiro
de Software |
Componentes
de Teste |
Os artefatos descritos acima são assim descritos:
- O Plano de Testes descreve as estratégias,
os casos e os procedimentos de testes realizados em uma iteração
e seu cronograma. Na estratégia de teste estão definidos
os tipos de teste que serão executados na iteração
e os objetivos que devem ser atingidos. Um caso de teste especifica uma
maneira de testar o sistema: o que testar, que procedimentos de teste
usar levando em consideração um aspecto de qualidade como,
por exemplo, corretude, desempenho ou robustez. Um procedimento de teste
especifica como realizar um ou diversos casos de teste. É um conjunto
de instruções para execução e avaliação
de resultados para um ou mais casos de teste, que podem ser efetivadas
manualmente ou através de ferramentas.
- O Relatório de Avaliação
dos Testes é uma análise da cobertura dos casos de teste,
bem como de métricas associadas aos testes, de modo a verificar
a necessidade de realização de novos testes ou de testes
de regressão na próxima iteração.
- Um Componente de Teste automatiza
um ou mais procedimentos de teste, ou partes deles, e pode ser desenvolvido
usando-se uma linguagem de programação ou gerado através
de uma interação com uma ferramenta de testes. Os componentes
de teste podem ser programas, ou scripts e são usados para testar
os componentes do modelo de implementação, fornecendo entradas,
controlando e monitorando a execução e reportando os resultados.
5.3 Fluxo de atividades
O
fluxo de atividades da fase de testes e validação é
composta das seguintes atividades e respectivos responsáveis:
1) Elaborar Plano de Testes - Engenheiro
de testes
2) Implementar
Testes - Engenheiro de software
3) Executar
Testes - Engenheiro de testes
4) Avaliar
Testes - Engenheiro de testes
5)
Executar Testes de Aceitação
- Usuário/cliente validador
Cada
uma das fase é melhor descrita nas subseções seguintes:
5.3.1 Elaborar Plano de Testes
Definir
requisitos a testar
Neste passo, são definidos
os requisitos (casos de uso e requisitos não-funcionais) que devem
ser testados. Requisitos a testar são itens que têm seus
comportamentos observados e medidos.
Descrever
casos de teste
A identificação
dos casos de testes é feita através da análise dos
fluxos de eventos, e dos diferentes cenários dos casos de uso.
A análise dos fluxos
de eventos tem por objetivo descrever as ações do ator ao
interagir com o sistema e utilizar estas ações para identificar
os casos de testes necessários.
Os casos de testes funcionais
são identificados a partir dos diferentes cenários dos casos
de uso (fluxos básicos e alternativos).
O modelo de análise
e projeto e os requisitos não-funcionais devem ser analisados para
identificar casos de testes não-funcionais, que podem não
ter sido encontrados apenas com base nos casos de uso e seus cenários.
Estruturar
procedimentos de teste
Um procedimento de testes
descreve, basicamente, passos e informações necessárias
para realização do caso de teste ao qual está associado.
Deve conter:
- Preparação
do ambiente (environment set-up): Prover as condições (massa
de dados, ferramentas de apoio e equipamentos) necessárias para
que o caso de testes seja executado adequadamente e permita a simulação
do ambiente real de produção;
- Como
(através de ferramentas de automação de testes, scripts,
etc.) e quando fornecer os dados de entrada e obter os resultados da saída;
- Passos
para implementação e execução dos testes;
- Forma
de avaliação dos resultados.
Os procedimentos de testes
definirão como os testes serão implementados e executados.
Projetar
componentes
Projetar os componentes constitui,
basicamente, em definir quais serão os componentes de apoio, e
como deverão ser implementados. Esses componentes podem ser scripts
gerados com o auxílio de uma ferramenta de teste, ou implementados
pelo engenheiro de software.
5.3.2 Implementar Testes
Fluxo:
Testes |
Atividade:
Implementar Testes |
Objetivos:
- Automatizar procedimentos de teste, criando componentes de teste
consistentes com os casos de teste associados. |
Entradas:
- Plano de Testes (casos e procedimentos de teste) |
Saídas:
- Componentes de Teste |
Passos:
- Gerar componentes de teste
- Definir conjunto de dados externo |
Responsável:
Engenheiro de software |
Referências:
"-" |
Nesta atividade, são gerados componentes de teste para dar
apoio à execução dos testes. Por exemplo, a geração
de stubs para simular o comportamento de módulos do sistema que
ainda não estão prontos; componentes para geração
de massa de dados, para conversão de base de dados, para registro
das entradas e saídas do sistema; e scripts que simulam o funcionamento
do sistema são artefatos que podem ser gerados durante a implementação
dos testes.
Gerar
componentes de teste
Neste passo, componentes de
apoio existentes podem ser modificados, ou novos componentes podem ser
iniciados.
Os componentes de teste são
responsáveis por executar os casos e procedimentos de teste definidos
e podem ser gerados de duas formas:
- Utilizando
ferramenta de automação de testes;
- Programando
explicitamente os componentes de teste;
Definir
conjuntos de dados externos
Aqui, o objetivo é
criar e manter os dados armazenados externamente aos componentes de teste
(em arquivos ou banco de dados, por exemplo), e que serão usados
por estes componentes de teste durante a execução dos mesmos.
Os conjuntos de dados externos
agregam valor ao teste das seguintes maneiras:
- Dados
externos podem ser facilmente modificados com pouco ou nenhum impacto
nos componentes de teste;
- Casos
de teste adicionais podem ser facilmente inseridos nos dados de teste
com pouca ou nenhuma modificação nos componentes de teste;
- Dados
externos podem ser compartilhados por vários componentes de teste;
- Conjuntos
de dados externos podem conter valores de dados usados para controlar
os componentes de teste.
5.3.3 Executar Testes
Fluxo:
Testes |
Atividade:
Executar Testes |
Objetivos:
- Verificar a corretude e a qualidade dos casos de uso, builds e releases
implementados, avaliando os resultados e registrando os problemas
encontrados. |
Entradas:
- Plano de Testes
- Componentes de teste
|
Saídas:
- Registro dos resultados |
Passos:
- Executar os procedimentos de teste
- Registrar resultados |
Responsável:
Engenheiro de testes |
Referências:
"-" |
A execução dos testes acontece, basicamente, em três
momentos bem definidos: durante a implementação dos casos
de uso (testes unitários), onde é realizada pelo próprio
programador; após a integração dos casos de uso e/ou
dos demais módulos do sistema (testes de integração
e/ou de sistemas), onde os testes são realizados pelos próprios
programadores ou, por uma equipe independente de testes; e durante a homologação
do sistema, onde os testes são executados pelo usuário (testes
de aceitação).
Executar os procedimentos de teste
Neste passo, os procedimentos
e casos de testes são executados com objetivo de encontrar falhas
no caso de uso ou módulo em teste. Para tanto, o ambiente de teste,
as ferramentas e componentes de apoio devem estar descritos conforme nos
procedimentos de teste para que o testador possa executar os casos de
teste nas condições ideais. Os testes realizados neste passo
são os testes de integração ou de sistema.
Registrar resultados
Os resultados dos testes devem
ser registrados sob forma de algum dado que possa ser posteriormente analisado:
planilha, arquivo texto, etc.
5.3.4 Avaliar Testes
A avaliação dos testes pode ser feita através
de resultados e gráficos produzidos por ferramentas usadas durante
a execução dos mesmos.
Avaliar procedimentos de teste
A avaliação
dos procedimentos de teste envolve verificar se o ambiente definido para
os testes realizados refletiu a necessidade dos testes, ou seja, se os
testes foram realizados no ambiente definido. Também devem ser
analisados, aspectos que envolvem a cobertura dos casos de testes projetados,
ou seja, se os casos de testes definidos cobriram todos os cenários
para o caso de uso associado e se as informações contidas
em cada caso de teste realmente refletiram o que precisava ser testado.
Verificar se os critérios
de completude e sucesso dos testes foram atingidos
O objetivo deste passo é
determinar se os testes foram completamente executados e de forma aceitável.
Neste momento a estratégia definida no Plano de Testes deve ser
revisada. Esta estratégia deve apresentar critérios de teste
em termos de cobertura dos testes e/ou avaliação de defeitos.
Os resultados dos testes, os defeitos e a análise destes defeitos
devem ser estudados para verificar se eles satisfizeram os critérios
estabelecidos.
No caso dos critérios
não terem sido atingidos, há algumas alternativas:
- Coletar informações
adicionais e repetir os testes;
- Modificar o critério
de aceitação dos testes e repeti-los;
- Sugerir testes adicionais.
5.3.5 Executar Testes de Aceitação
Fluxo:
Testes |
Atividade:
Executar testes de aceitação |
Objetivos:
- Executar testes de aceitação para o último
build gerado e registrar os problemas encontrados. |
Entradas:
- Último build gerado |
Saídas:
- Observações do validador |
Passos: |
Responsável:
Usuário validador |
Referências:
"-" |
Os testes de aceitação devem ter início quando
a avaliação dos testes indicarem que o sistema atingiu os
objetivos de qualidade definidos no Plano de Testes. Esta atividade não
possui passos, uma vez que o usuário é responsável
por realizar e executar testes sem seguir um roteiro fixo. Os problemas
encontrados devem ser reparados.
|
